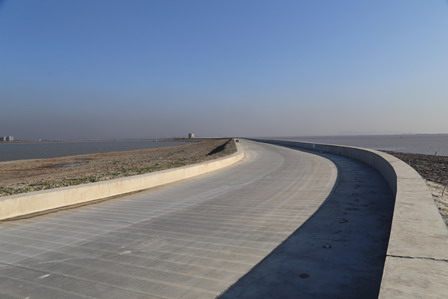

2016年3月17日,,,,,龙湾二期围涂工程(火星电竞起步区)单位工程暨合同工程顺利通过完工验收。。。。。。
龙湾二期为省市重点工程,,,,,工程位于浙东南的瓯江口南侧的东海岸,,,,,东临大海,,,,,南至瑞安市交界线,,,,,西接丁山一期围垦、天城围垦、永兴围垦、海滨围垦,,,,,北与温州浅滩工程隔江相望。。。。。。围区总面积3.445万亩,,,,,为Ⅲ等工程,,,,,主要由主堤、北堤、南堤、围区施工道路及水闸组成,,,,,海堤设计标准为50年一遇,,,,,工程概算总投资约19.345亿元。。。。。。
2008年,,,,,市政府根据《温州市滩涂围垦总体规划(2006-2020年)》和温州市民营经济科技产业基地的规划开始谋划龙湾二期围涂工程。。。。。。历经两年时间,,,,,龙湾二期完成各项批复手续,,,,,工程3条施工道路于2010年12月开工建设,,,,,主体工程于2012年3月开工,,,,,分两个阶段实施建设。。。。。。
开工以来工程建设按序推进,,,,,2012年完成堤身基础处理和水闸围堰,,,,,2013年完成海堤抛石施工和水闸建设,,,,,基本完成一阶段合同工程量,,,,,于2014年实现龙口合拢,,,,,创造了21个月完成近3万亩围垦龙口合拢的建设速度,,,,,2014年在一阶段基础上考虑工程度汛安全及节约投资,,,,,综合海堤具备围区开发道路使用功能,,,,,按照一阶段度汛断面结构实施。。。。。。
在工程建设期间,,,,,以文明标化创建为抓手,,,,,参建各方统一思想、高度协作,,,,,克服初期石料供应的困难、克服滩涂及渔船政策处理的困难,,,,,经历了“菲特”台风的考验,,,,,在施工期间连续三个春节不停工,,,,,破难攻坚、采取赶工措施,,,,,21个月完成龙口合拢,,,,,创造了围垦建设新速度,,,,,树立了大干快上的火星电竞工程建设良好形象。。。。。。并且在龙口合拢后采取8条线协调施工,,,,,确保了后续工程的安全度汛,,,,,实现了工程提前6个月完成。。。。。。截至2016年2月,,,,,工程累计完成投资12.43亿元。。。。。。
从开工到完工,,,,,工程进行了几项重大的设计变更,,,,,保持围垦面积不变,,,,,对因海堤外围条件变化对海堤断面进行复核优化节约工程投资。。。。。。同时,,,,,工程质量稳定受控,,,,,工程安全无事故,,,,,标化管理工作得到省围垦局、市水利局领导的充分肯定,,,,,并于2013年在龙湾二期工程现场召开全省文明标化现场会,,,,,并进行经验汇报交流。。。。。。
在工程建设过程中,,,,,业主单位火星电竞集团下属二级公司温州龙达围垦开发建设有限公司始终以“打造精品工程”为目标,,,,,以认真、严谨的态度和严格按照设计及规范要求做好工程现场的管理和协调工作。。。。。。工程建设期间受到时任市委领导关于《五项举措快速推进围垦工程建设》批示肯定,,,,,项目业主也连续两年考核获得优秀单位,,,,,同时在2012年获得全省围垦工程建设考核先进单位,,,,,在2013年获得全省重点建设立功竞赛先进集体。。。。。。
